Bau der sanitären Einrichtung

Wir bedanken uns ganz herzlich bei allen Helfern und Spendern, die uns geholfen haben dieses großartige Projekt fertigzustellen

Die Kinder werden es immer in bleibender Erinnerung behalten !


28.04.22 / Beginn des Baus der sanitären Anlage in Battambang


Ist - Situation im April 2022

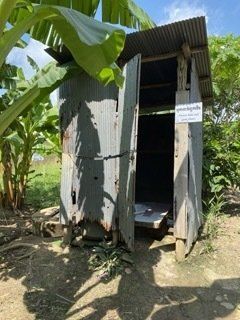

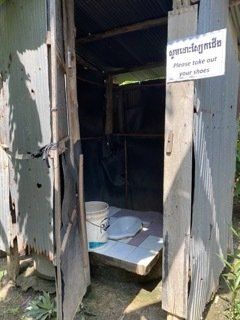

Zur Zeit teilen sich 180 Schüler und 4 Lehrer/innen eine Toilette. Dies möchten wir aufgrund hygienischer Bedingungen ändern. Wir haben uns deshalb entschlossen, eine neue sanitäre Anlage zu bauen.


TAG 1 - happy day - 28.04.2022

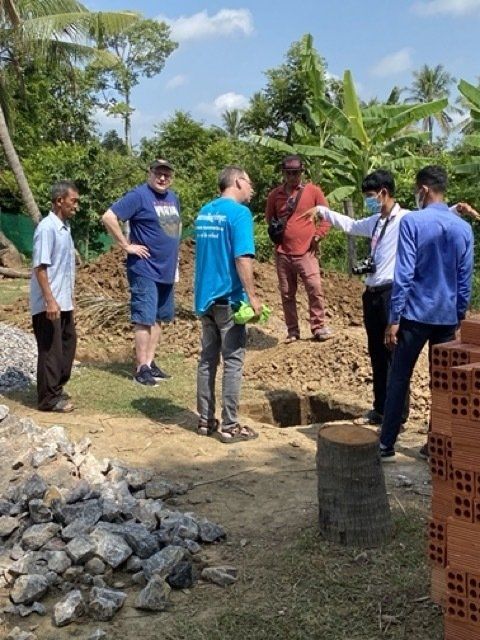

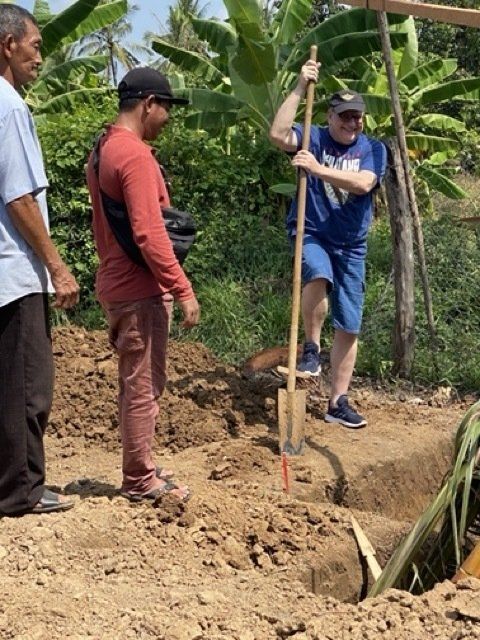

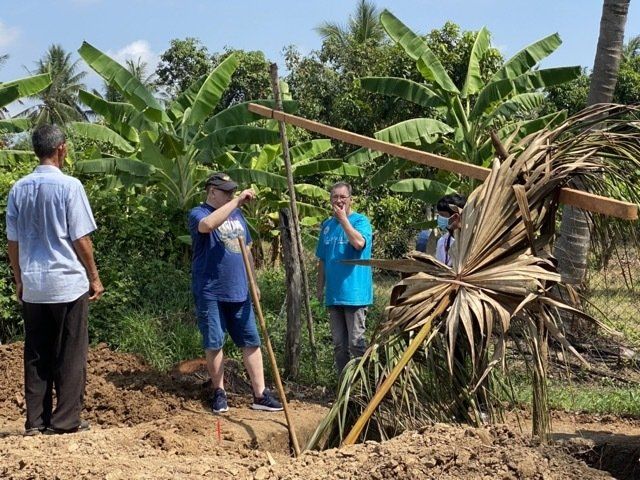

Heute erfolgte der erste Spatenstich durch Martin Heimberg, unseren 2. Vorsitzenden des Kambodscha-Kinderhilfe-Verein e.V. und Udo Szepanski, Vorsitzender des Schulförderverein Oase e.V.

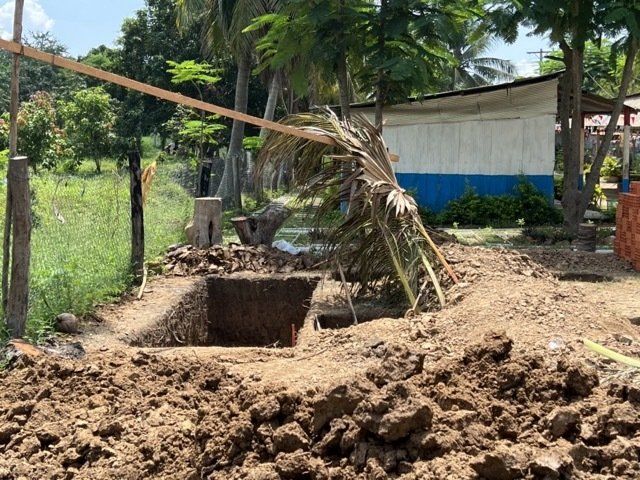

Der Boden ist knochentrocken und nur sehr schwer zu bearbeiten. Der Aushub erfolgt per Hand, da Maschinen nicht vorhanden oder nicht einsetzbar sind.


Tag 2

Heute wurde weiteres Material geliefert und der Boden weiter bearbeitet. Dies bei Temperaturen von 36 Grad Celsius. Die Arbeiter sind nur zu bewundern. Trotzdem freuen sich 4 Einheimische über die Aufgabe. Nach Corona wieder einmal eine zuverlässige Einnahmequelle.


Tag 3

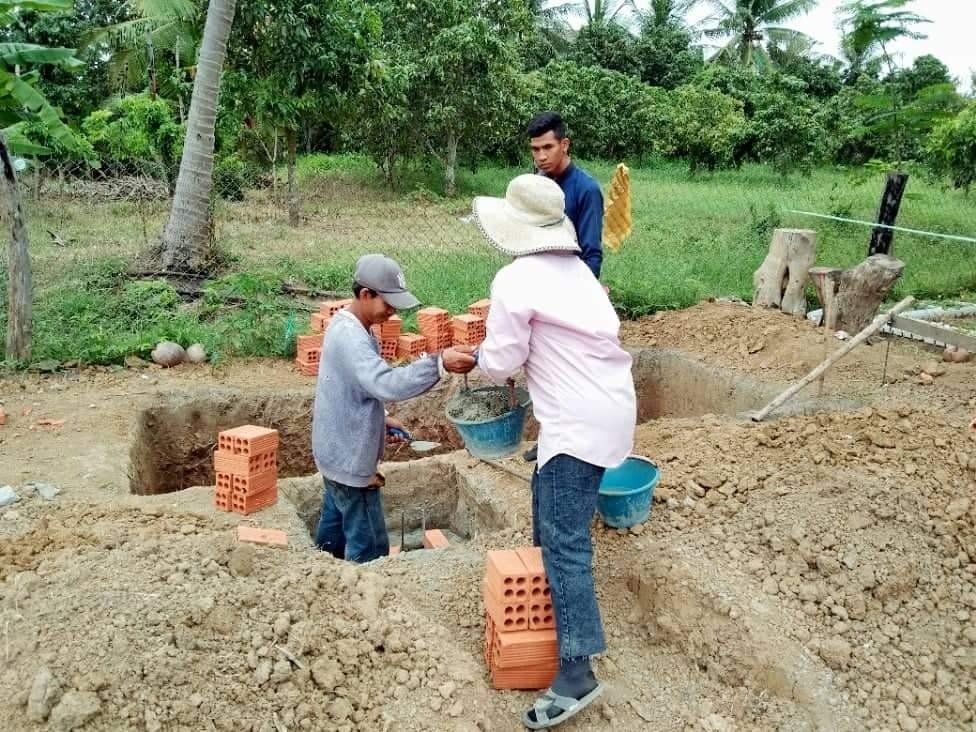

2 Familien sind auf das Grundstück gezogen. Sie werden jeden Tag am Bau arbeiten. Es sind arme Wanderarbeiter, die von Baustelle zu Baustelle ziehen. Sie kamen mit ihren ganzen Habseligkeiten und 5 Kg Reis im Gepäck. Mehr hatten sie nicht. Deshalb haben wir sie nun auch zusätzlich mit Reis versorgt.


Tag 4

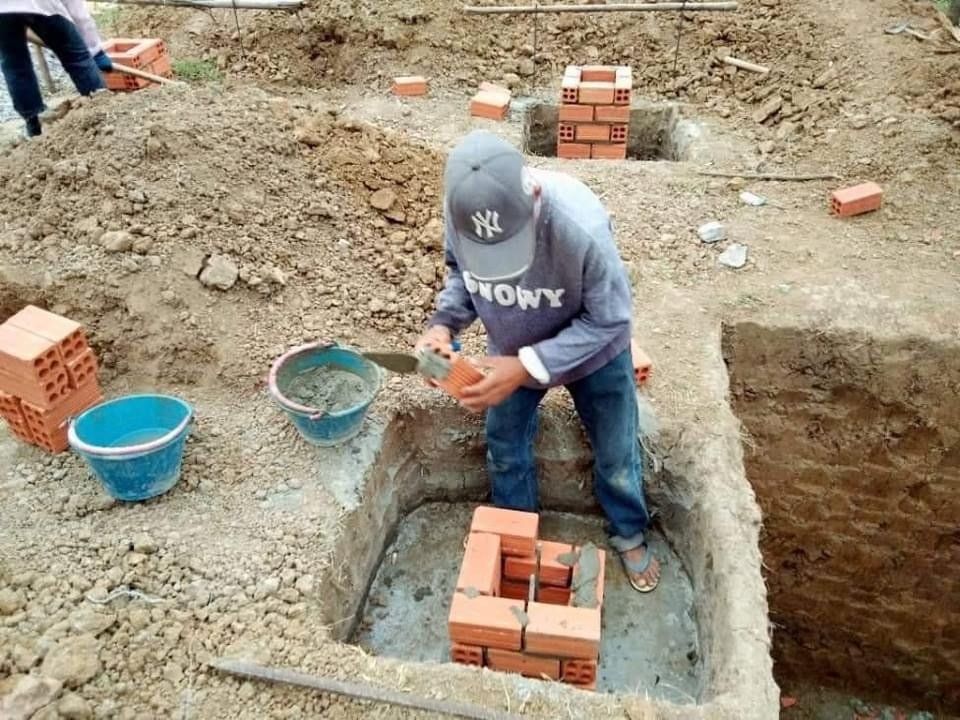

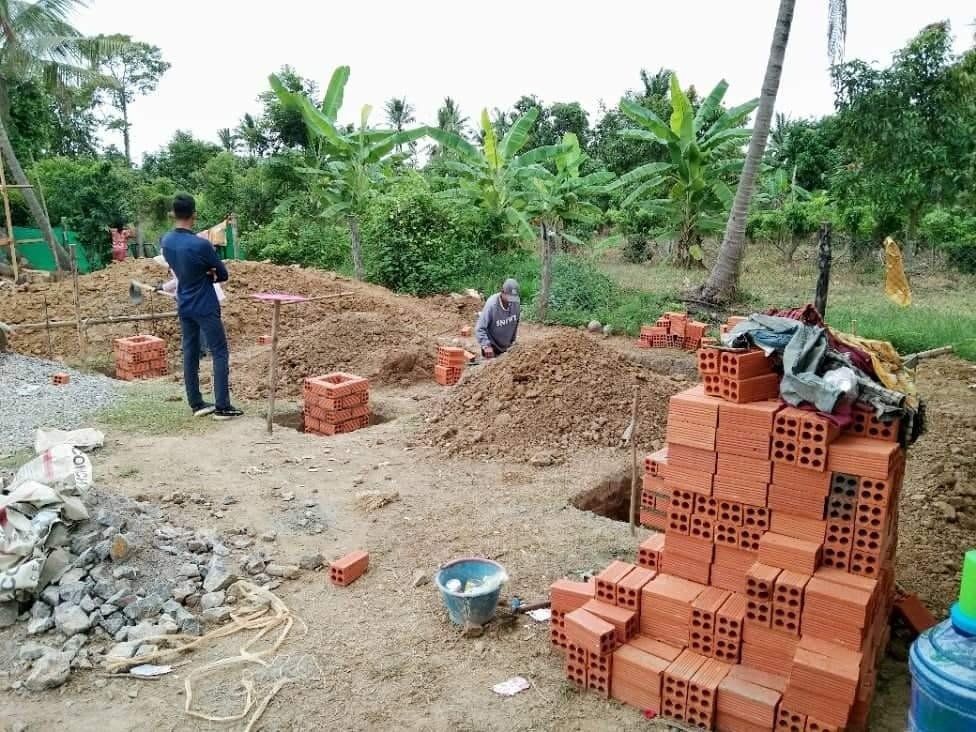

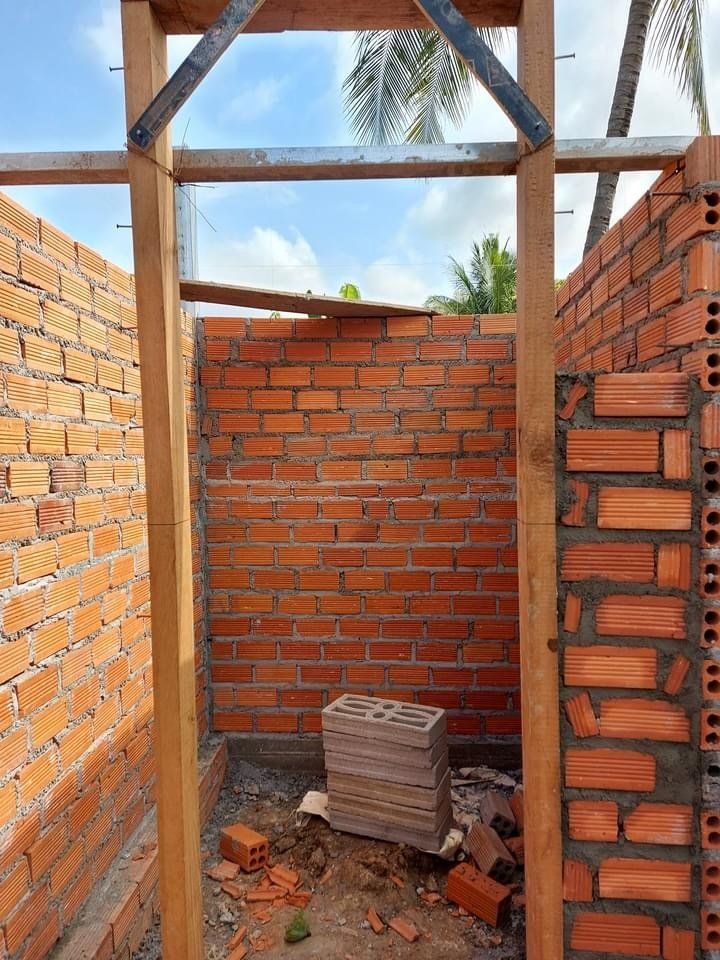

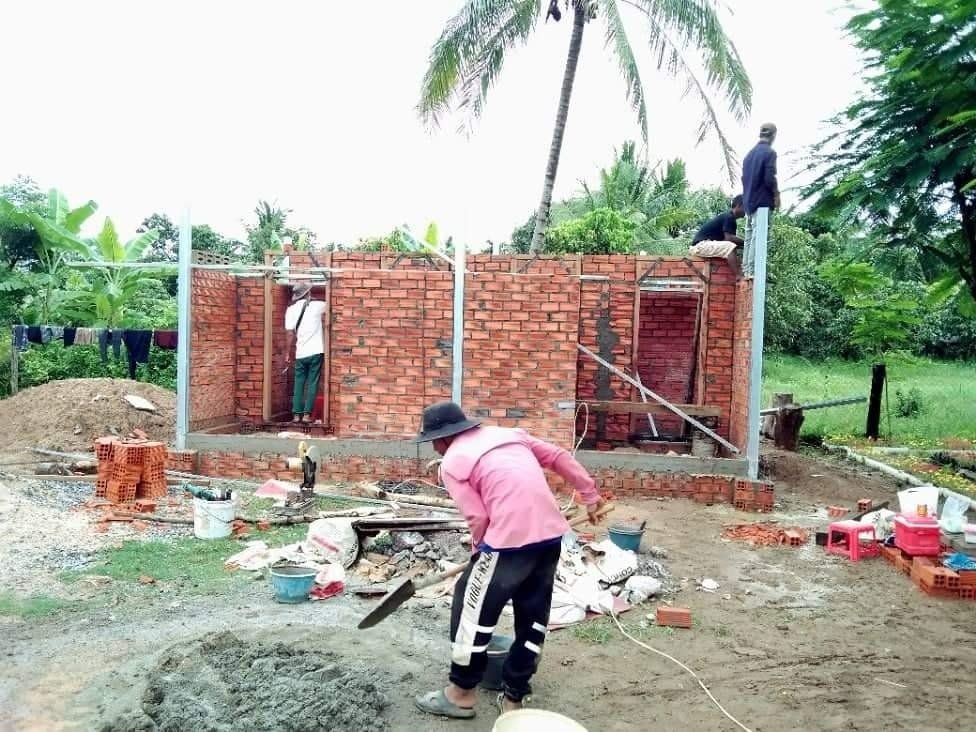

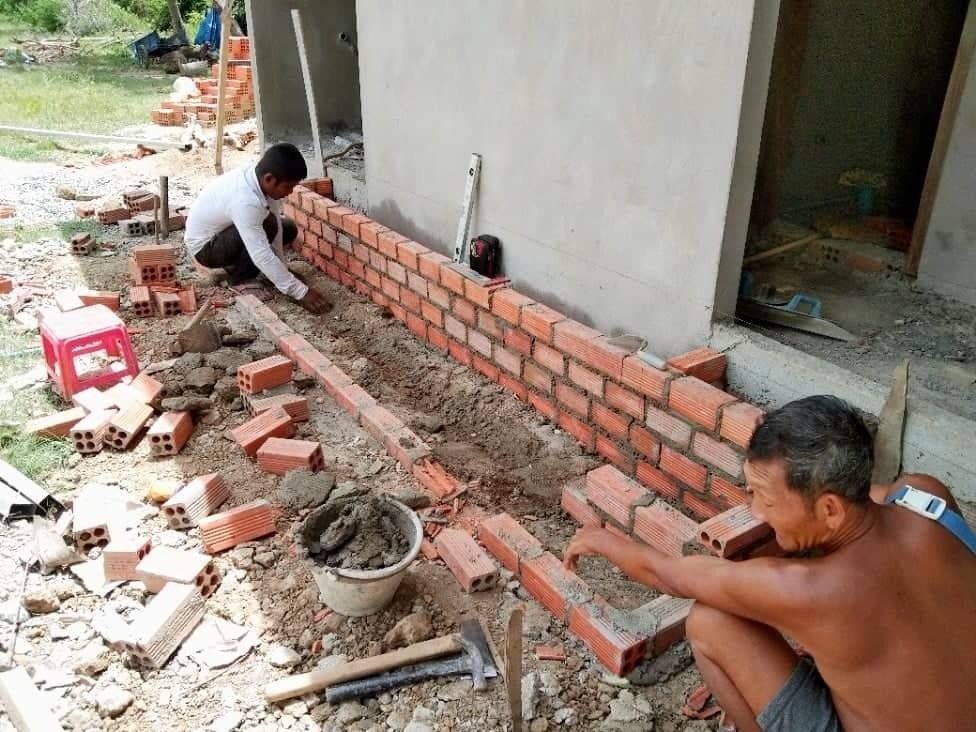

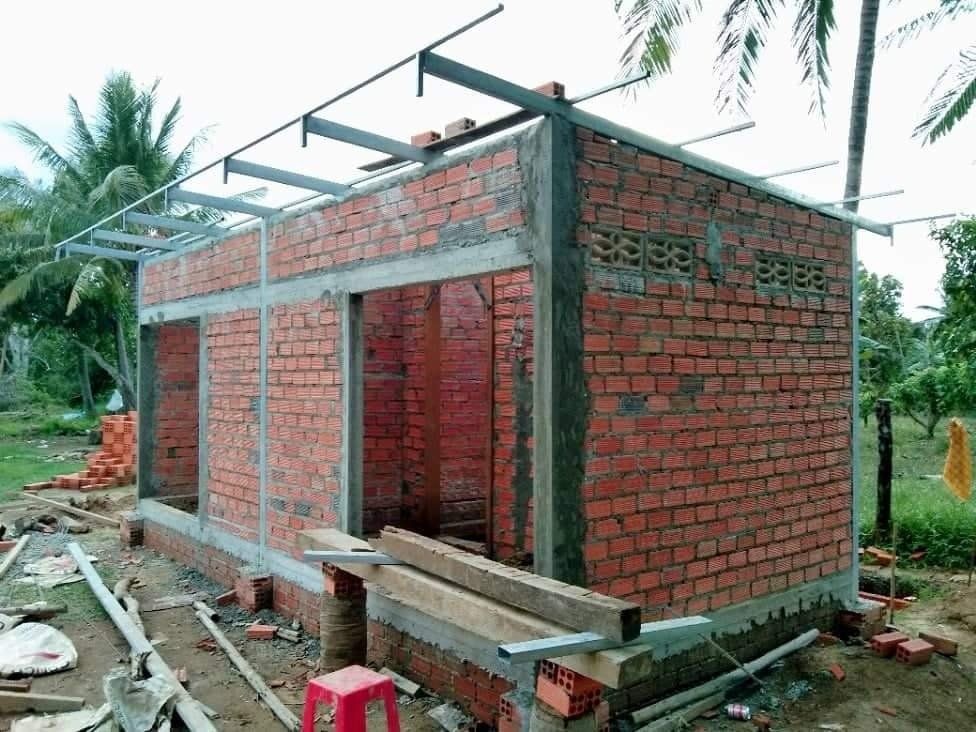

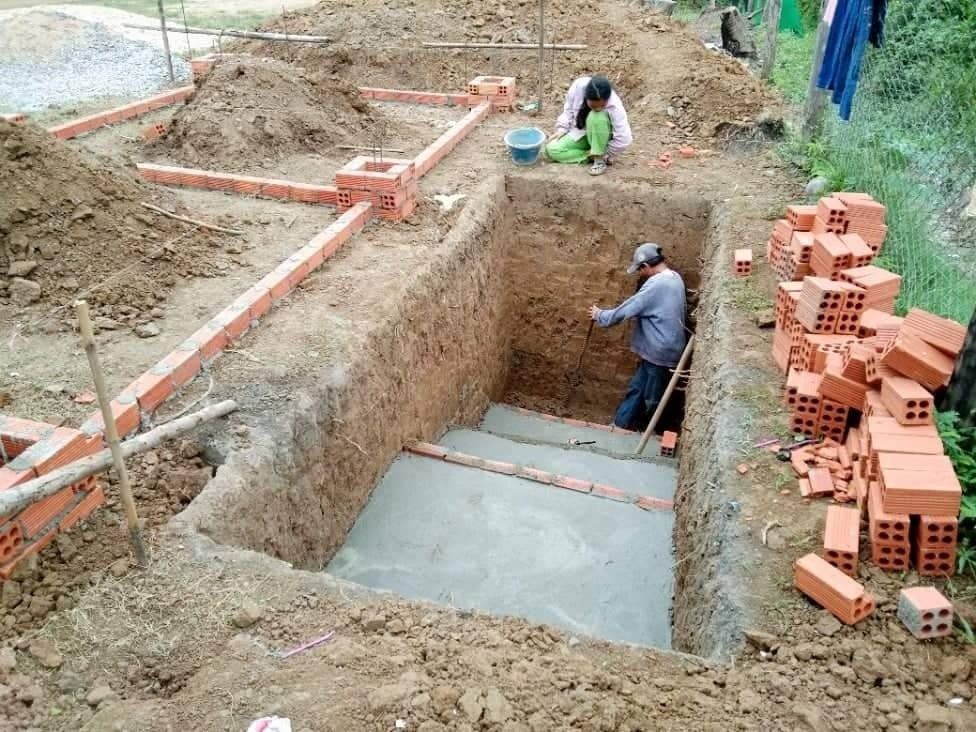

Es werden die Säulen gemauert. Unser Architekt und Bauleiter kontrolliert jeden einzelnen Abschnitt. Auf dem unteren, großen Bild ist gut das spätere Becken mit Mehrkammersystem für das Abwasser zu sehen.


Tag 5

Betonierung des Kammersystems sowie Setzen und Fixieren der Stützpfeiler. Es herrschen immer noch Temperaturen von 35 Grad auf der Baustelle.


Tag 6 und 7

Es geht voran....

Leider hat die Regenzeit begonnen. Die Arbeiten müssen immer wieder kurzzeitig unterbrochen werden. Trotzdem sind die Fortschritte sichtbar.


Tag 8

Heute einmal mit einen kleinen Einblick per Video. Zur Zeit ist das Arbeiten nicht einfach. Trotz Regen wird aber weiter gearbeitet. Es gibt immer etwas zu tun.


Woche 3

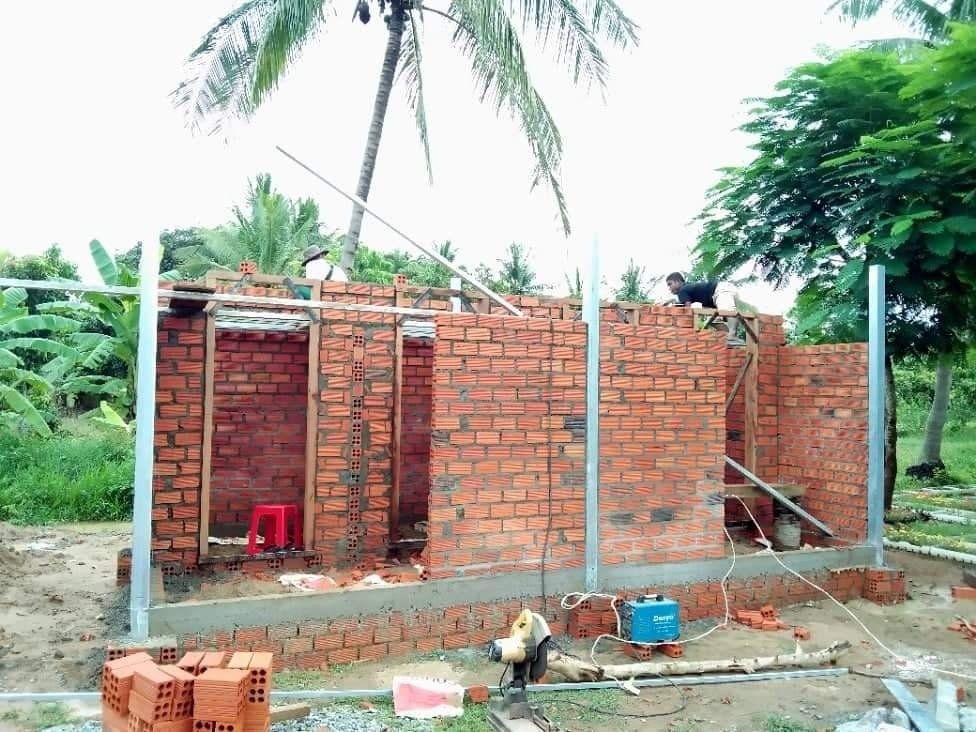

Langsam nimmt das Gebäude Gestalt an


Woche 4

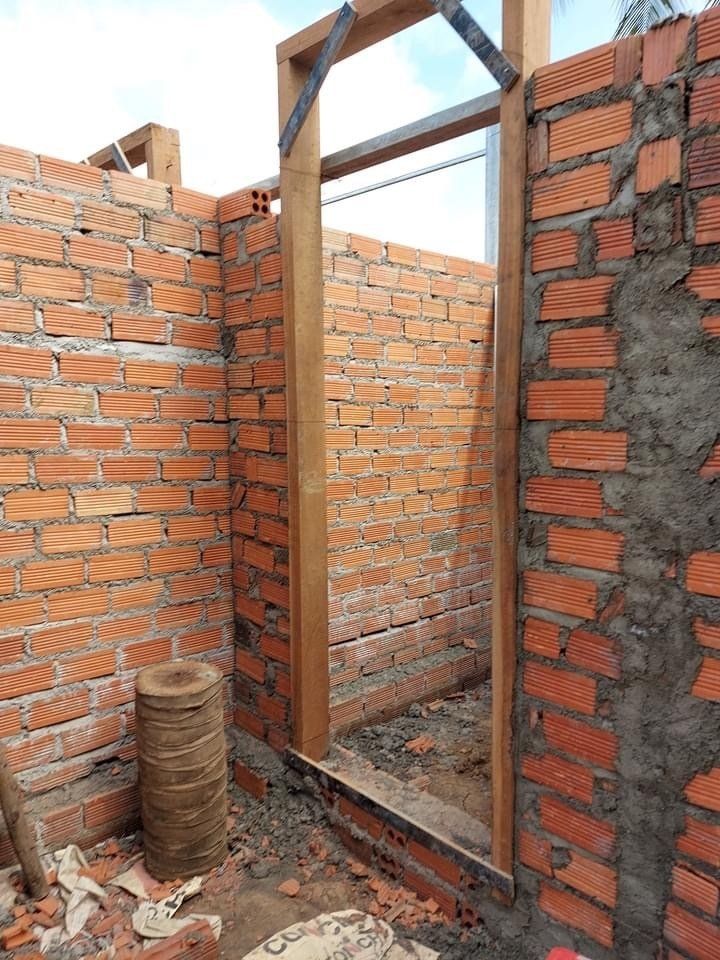

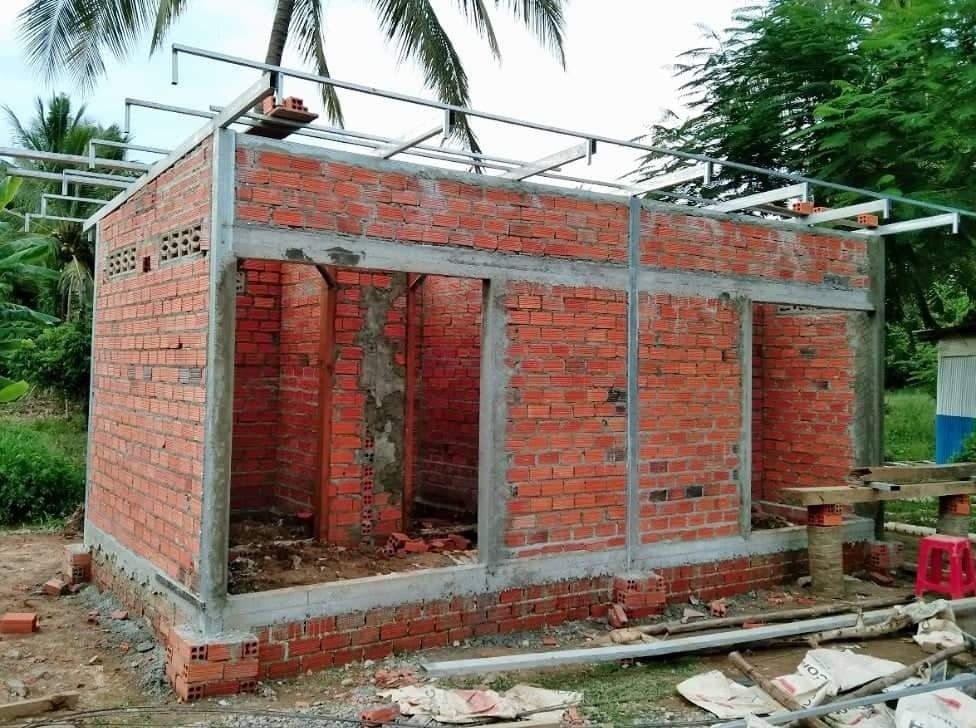

Gut zu sehen, die zwei getrennten Räume für jeweils Jungen und  Mädchen, sowie das Abwassersystem hinter dem Gebäude. Es fehlt noch der Abschlussdeckel und die Pumpe.

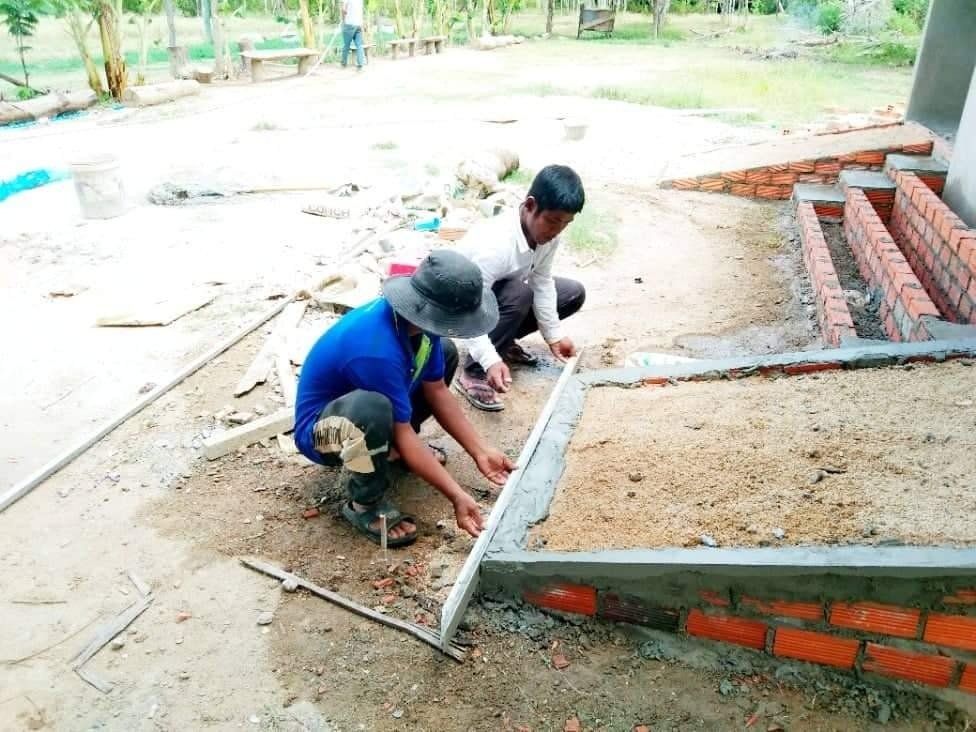

Woche 5/1

Installationsarbeiten der Wasserversorgung / Abwasserentsorgung. Die Arbeiten müssen leider immer wieder wegen Starkregens unterbrochen werden. Man kommt trotzdem gut voran.

  • Bildtitel

    Untertitel hier einfügen
    Button
  • Bildtitel

    Untertitel hier einfügen
    Button
  • Bildtitel

    Untertitel hier einfügen
    Button
  • Bildtitel

    Untertitel hier einfügen
    Button
  • Bildtitel

    Untertitel hier einfügen
    Button
  • Bildtitel

    Untertitel hier einfügen
    Button
  • Bildtitel

    Untertitel hier einfügen
    Button
  • Bildtitel

    Untertitel hier einfügen
    Button

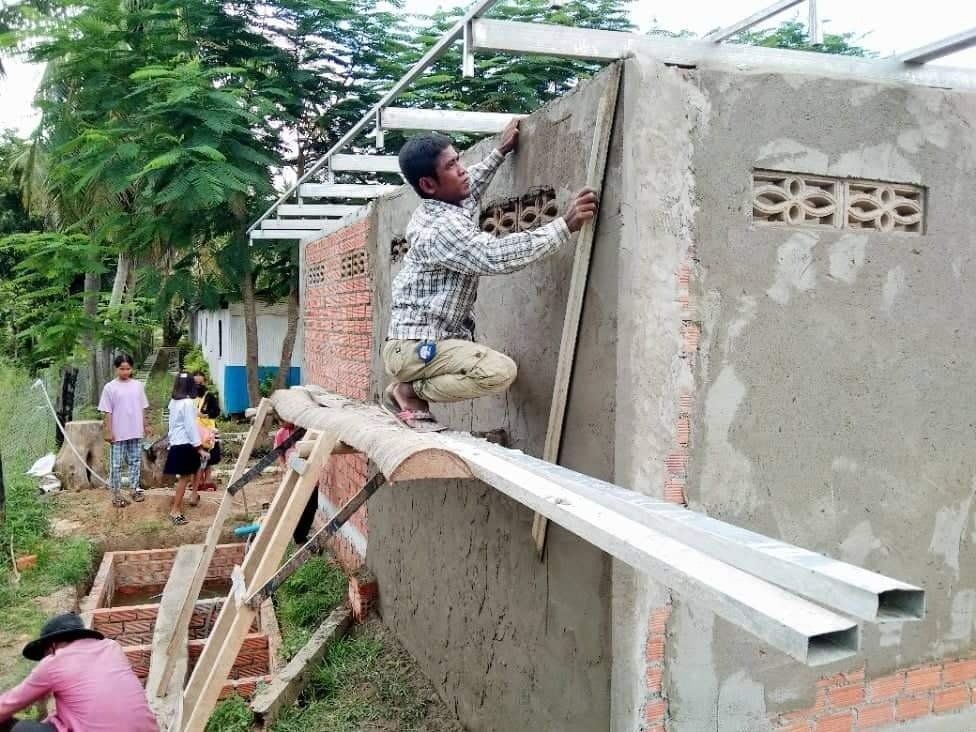

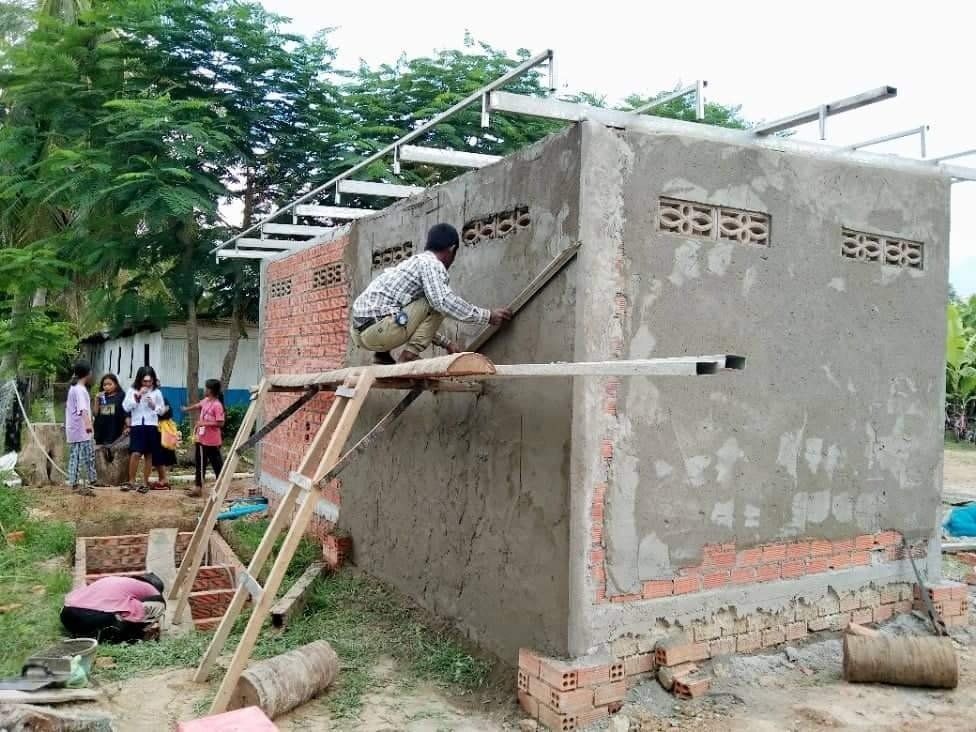

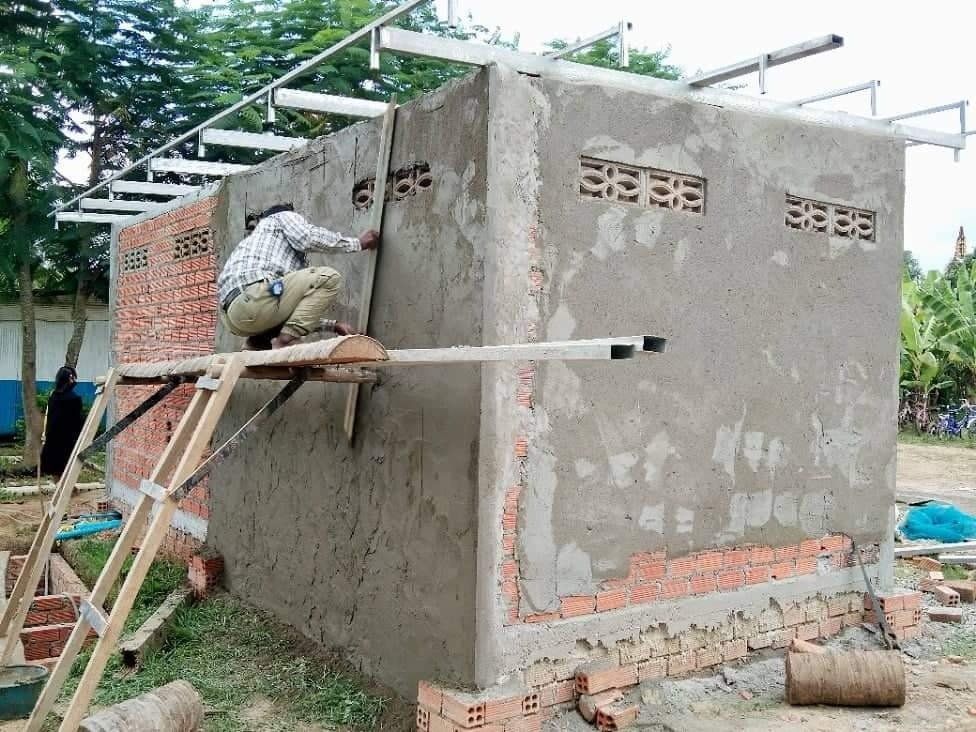

Woche 5/2

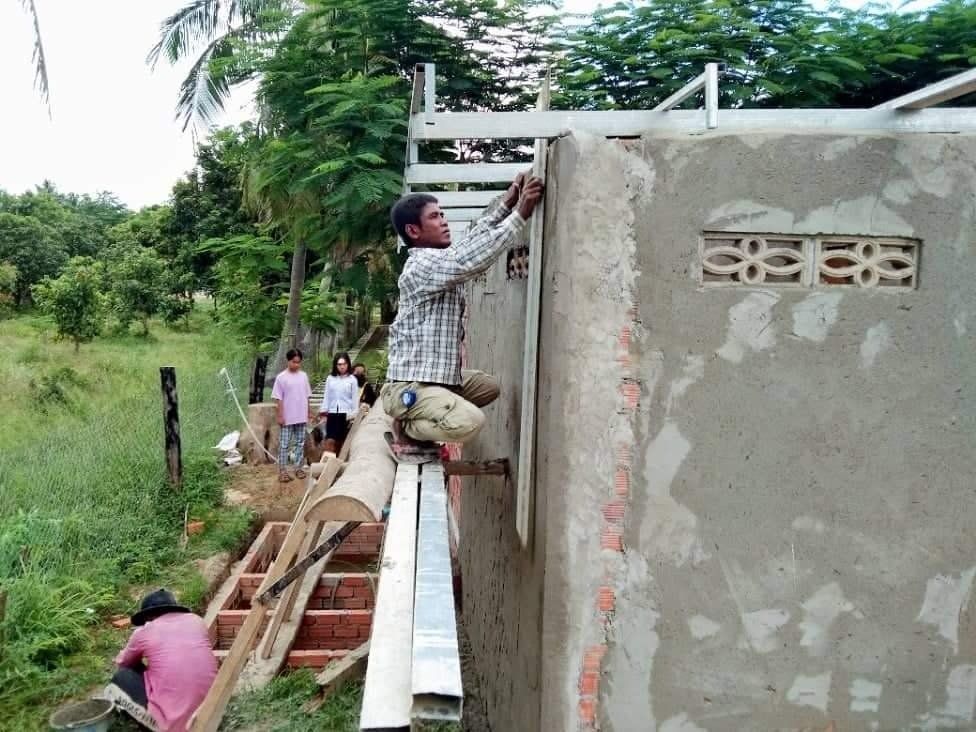

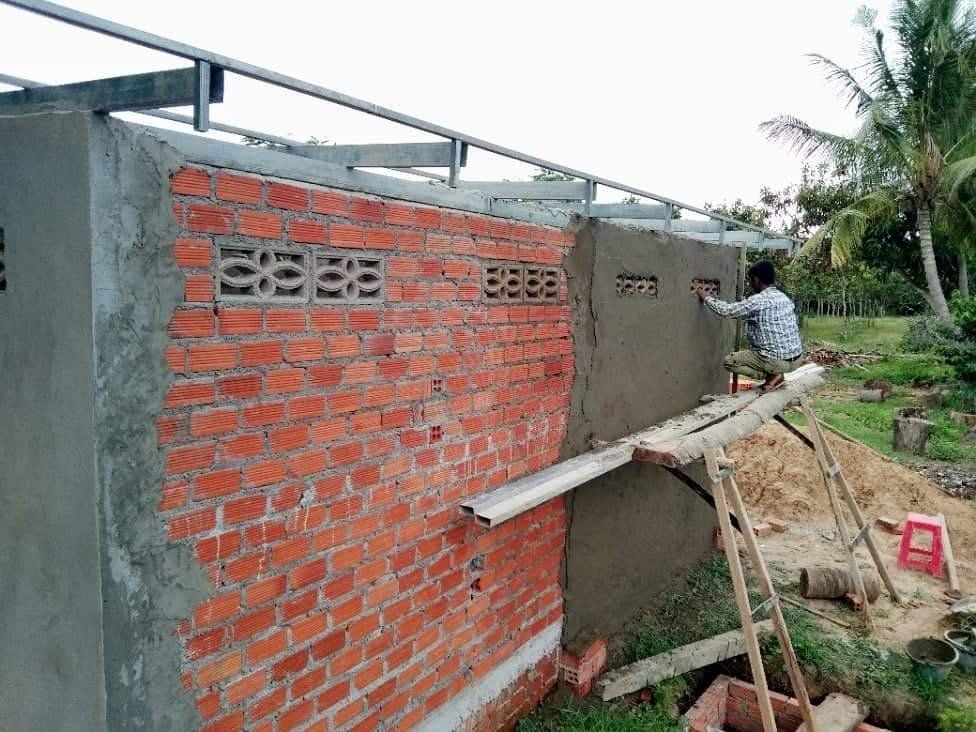

Beginn der Verputzarbeiten. Man beachte den kambodschanischen Gerüstbau.

  • Bildtitel

    Untertitel hier einfügen
    Button
  • Bildtitel

    Untertitel hier einfügen
    Button
  • Bildtitel

    Untertitel hier einfügen
    Button
  • Bildtitel

    Untertitel hier einfügen
    Button
  • Bildtitel

    Untertitel hier einfügen
    Button
  • Bildtitel

    Untertitel hier einfügen
    Button
  • Bildtitel

    Untertitel hier einfügen
    Button
  • Bildtitel

    Untertitel hier einfügen
    Button

Woche 6

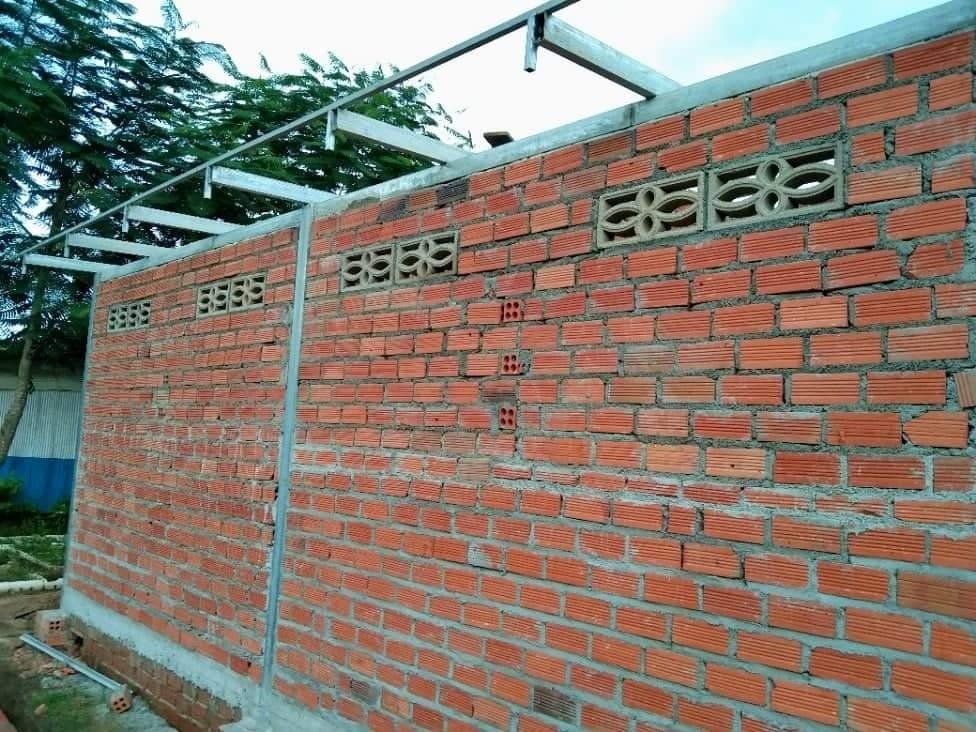

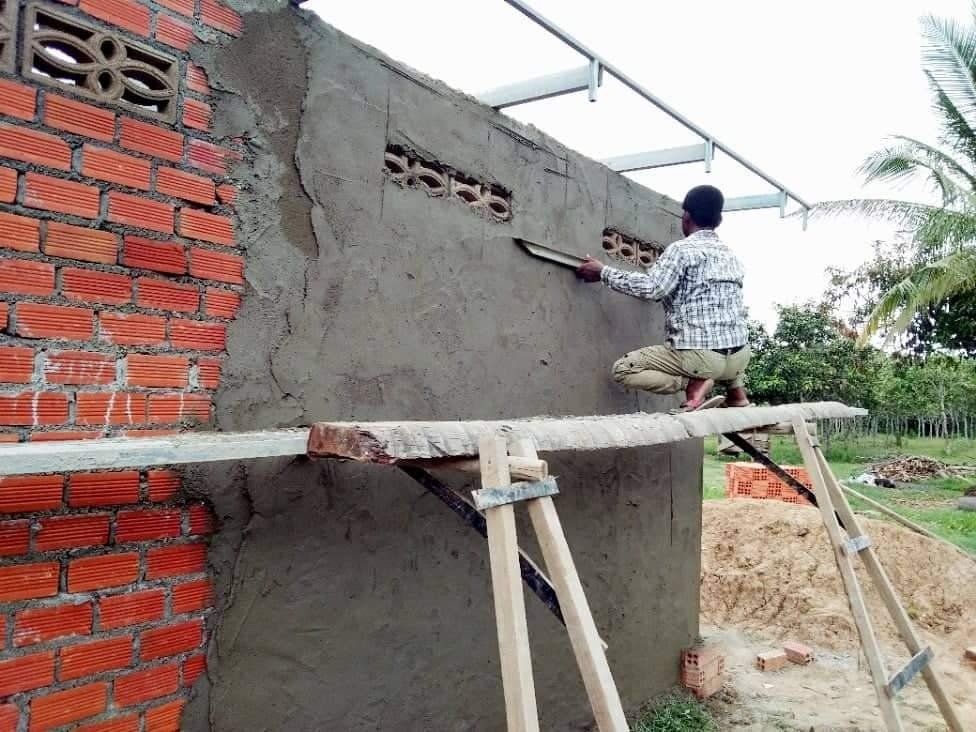

Die Regenzeit setzt den Arbeiten zu. Immer wieder muss unterbrochen werden, da sonst der Putz vom Regen abgewaschen wird. Trotzdem machen wir Fortschritte. Die Verpuztarbeiten sind fast fertig.


Woche 7


Woche 8


Woche 9

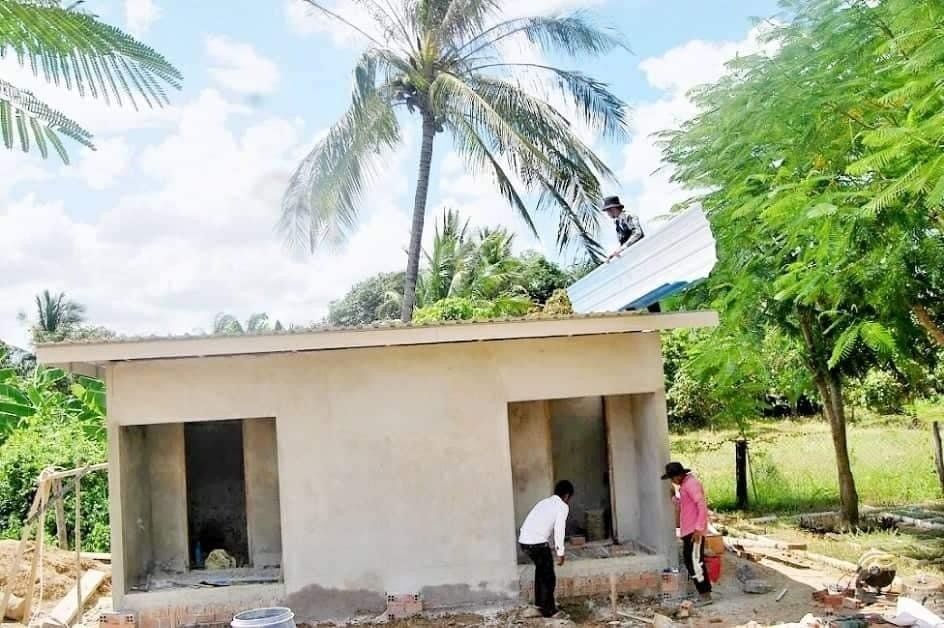

Woche 10 und Fertigstellung

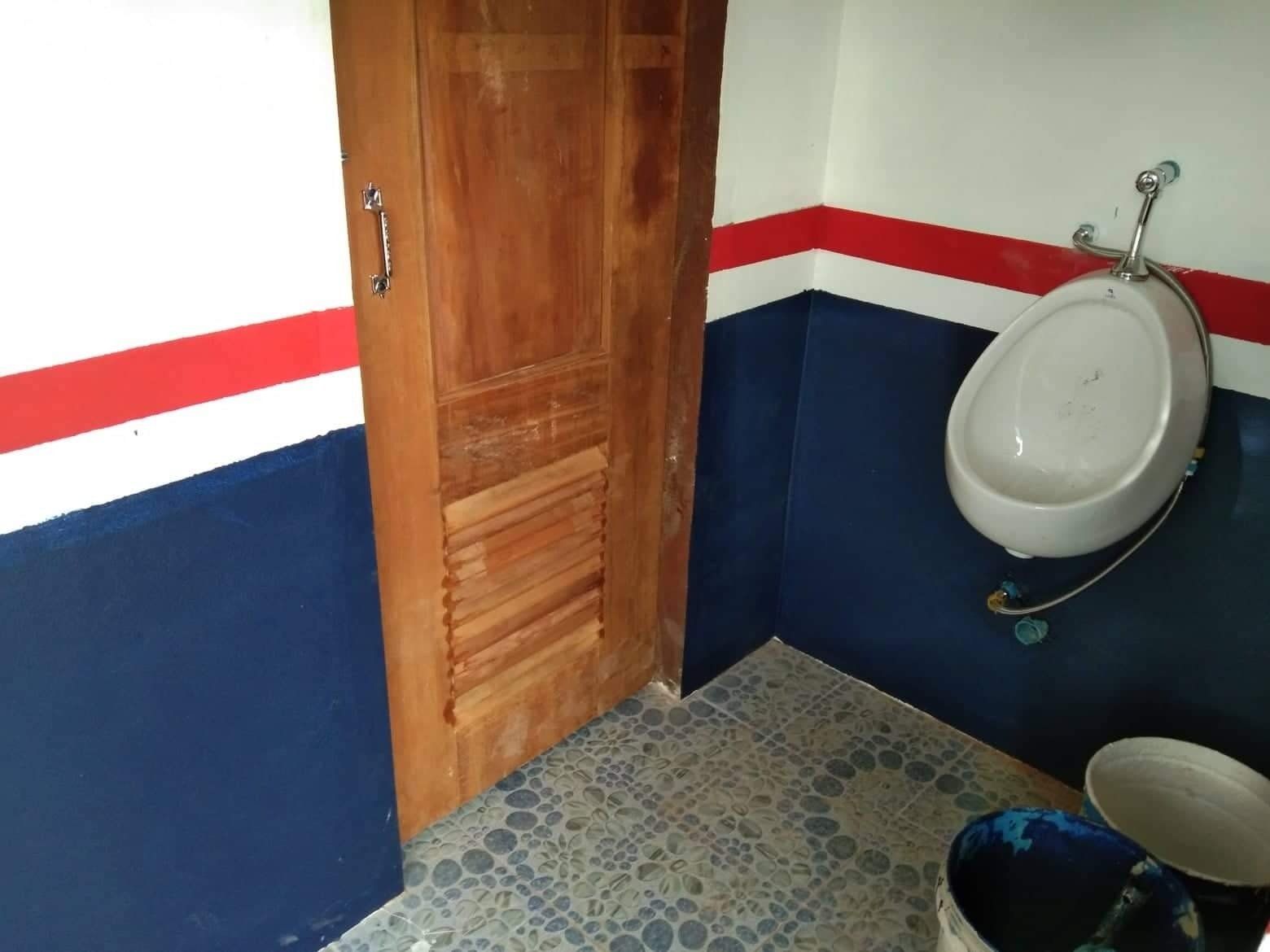

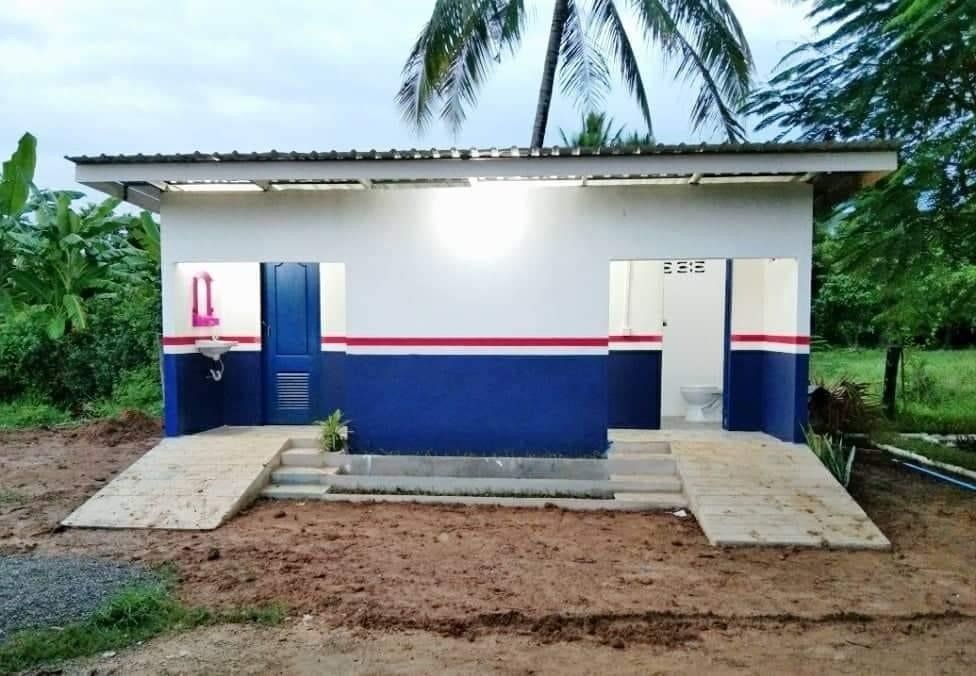

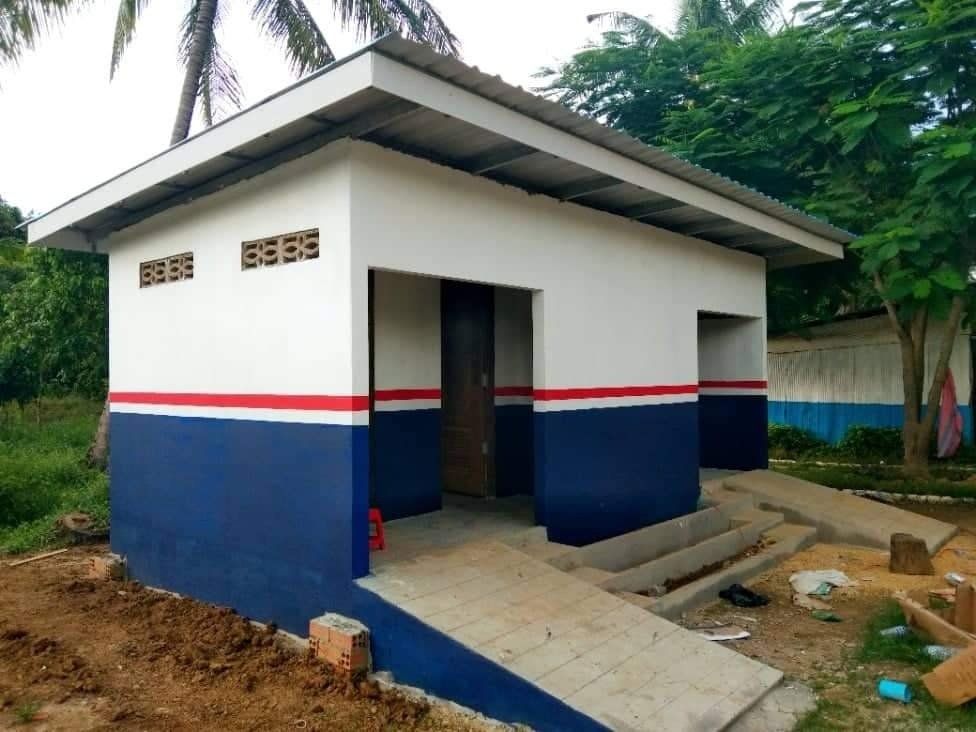

Endlich fertig !! Die Kinder haben einen riesen Spass und sind begeistert.
